製造業でAIを入れたいと考えても、「外観検査を自動化したい」「設備の故障を予知したい」といった思いはあるのに、自社にAIエンジニアはおらず、結局どこから手をつければいいか分からない、という声をよく聞きます。事例記事を読むと大手の華やかな成功ばかりが並び、うちの規模で外部の開発会社に頼んで本当にうまくいくのか、費用はいくらかかるのか、不安のほうが大きいのではないでしょうか。
先に要点をお伝えすると、製造業のAI導入は、AIの技術力よりも「現場のデータをどれだけ用意できるか」と「小さく試して外注範囲を絞れるか」で成否が決まります。技術は開発会社が持っていますが、工場の実態とデータを持っているのは発注側だけです。この記事では、製造業のAI導入でよくある失敗と、外部の開発会社に頼んで成功させる進め方を、発注者目線で解説します。
この記事のポイント
- 製造業のAI導入は技術力より「現場データの量と質」で成否が決まる
- いきなり全ラインではなく1工程・1設備のスモールスタートが基本
- 外観検査・予知保全・需要予測など用途で費用も難易度も変わる
- 発注側の最初の仕事はデータの棚卸しとPoC範囲の絞り込み
目次
製造業のAI導入でよくある失敗と課題

まず、製造業のAI導入がどこでつまずくのかを押さえておきましょう。失敗の多くは、AIの性能そのものではなく、発注前の準備と進め方に原因があります。ここを知っておくだけで、外注時の失敗はかなり避けられます。
現場データの不足・品質不足で精度が出ない
製造業のAI導入で最初にぶつかる壁が、データの量と質です。たとえば外観検査のAIを作るには、正常品だけでなく「不良品の画像」が数多く必要になります。ところが不良品は歩留まりが良い工場ほど少なく、学習させるサンプルが足りずに精度が上がらない、というのはよくある話です。
予知保全でも同じで、設備が壊れたときのセンサーデータがなければ、AIは「異常のパターン」を学べません。開発会社がどれだけ優秀でも、材料となるデータが不足していれば精度は頭打ちになります。だからこそ、発注前に「どんなデータが、どれくらいあるのか」を棚卸ししておくことが、製造業のAI導入では決定的に重要になります。
また、データが「ある」だけでは足りず、質もそろっている必要があります。撮影の明るさや角度がバラバラの画像、記録の抜けが多いセンサーログ、紙にしか残っていない検査記録などは、そのままでは学習に使えません。開発会社との打ち合わせで「うちにはデータがあります」と伝えたつもりが、実際に見せると使える形になっておらず、データの整備から始めることになった、というのはよくあるすれ違いです。発注前に、どんな形式でどこに保存されているかまで確認しておくと、後の手戻りを減らせます。
いきなり全ライン導入で頓挫する
次に多いのが、最初から工場全体・全ラインにAIを入れようとして頓挫するパターンです。投資が大きくなりすぎて経営判断が下りない、あるいは導入したものの現場に合わず、莫大な費用だけが残る、という失敗です。
製造業のAI導入は、いきなり本番規模で入れるのではなく、特定の1工程・1設備に絞って小さく試すスモールスタートが基本です。まずPoC(試作・検証)で「本当に効果が出るか」を確かめ、その数字を根拠に予算を広げていく。この順番を踏まないと、効果が読めないまま大金を投じることになり、経営層の合意も得られません。AI導入が失敗する原因は業種を問わず共通する部分も多いので、AI導入が失敗する本当の理由と発注前に潰す落とし穴もあわせて確認しておくと、つまずきの全体像がつかめます。
現場を巻き込まず定着しない
技術的にはうまく動いても、現場の作業者が使わずに元のやり方に戻ってしまう、というのも製造業で頻発します。検査員や保全担当が「今までのほうが早い」と感じれば、AIはすぐに使われなくなります。
これは、生産技術部門や情シスだけで話を進め、実際に現場で作業する人の声を聞かずに導入したときに起きがちです。どの作業のどこが負担なのか、現場の熟練者しか知らない判断基準は何か。こうした情報を吸い上げてから要件に落とさないと、現場の実態に合わないAIができあがります。発注段階から現場のキーパーソンを巻き込むことが、定着の前提になります。
特に製造業では、現場が「AIに仕事を奪われる」と身構えてしまうと、協力が得られずデータ収集も進みません。AIは検査員や保全担当を置き換えるものではなく、負担の大きい単純作業や見落としを減らす道具である、という位置づけを最初に共有しておくことが大切です。導入の目的を現場に丁寧に説明し、小さな成功を一緒に体験してもらうことで、はじめて定着に向かいます。この合意形成は開発会社では代われない、発注側の役割です。
用途別に見るAI活用と難易度
ひとくちに製造業のAI導入といっても、用途によって必要なデータも費用も難易度も変わります。自社がどれを狙うのかで進め方が変わるため、代表的な用途を整理しておきましょう。一般に、画像を判定する外観検査は成果が分かりやすく最初の一歩に向く一方、需要予測や生産計画の最適化は複数のシステムのデータを統合する必要があり、難易度が上がります。下の表は、よくある用途とその特徴をまとめたものです。
| 用途 | やること | 準備で重要なデータ |
|---|---|---|
| 外観検査の自動化 | カメラ画像で傷・欠陥を判定する | 正常品・不良品の画像を十分な枚数 |
| 予知保全 | 設備の異常や故障の兆候を検知する | 稼働・故障時のセンサーデータの蓄積 |
| 需要予測・生産計画 | 受注や在庫から生産量を最適化する | 過去の受注・出荷・在庫の実績データ |
| 熟練技術の継承 | ベテランの判断や調整をAIで再現する | 熟練者の作業記録・判断基準の言語化 |

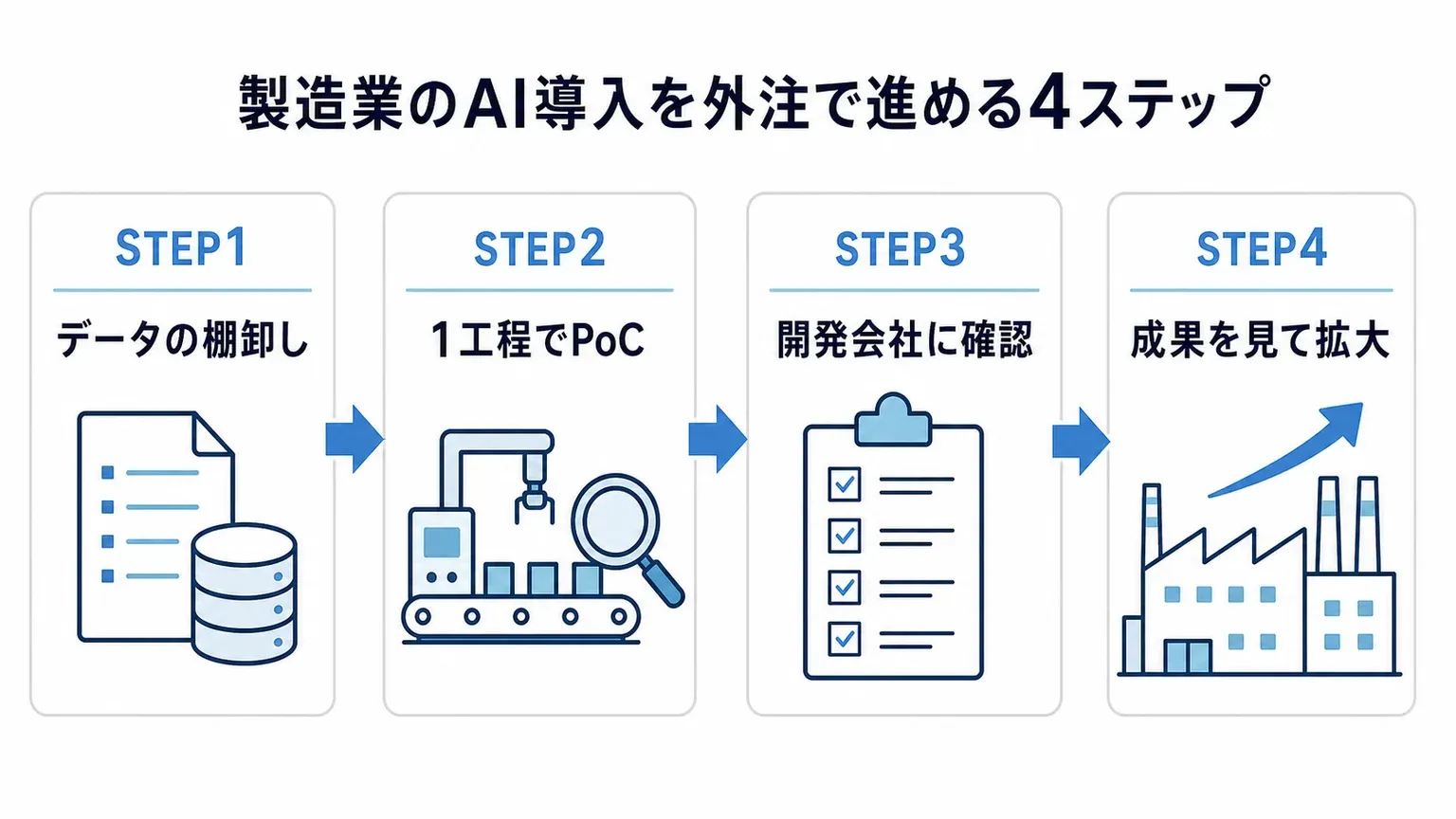

製造業のAI導入を外注で成功させる進め方

ここからは、外部の開発会社に頼んで製造業のAI導入を進めるときの、発注側の具体的な段取りを説明します。技術は任せてよいですが、準備と判断は発注側にしかできません。順番に進めれば、費用も効果も読みやすくなります。
まず現場データを棚卸しし、PoC範囲を1工程に絞る
最初にやるべきは、現場データの棚卸しと、対象工程の絞り込みです。どの設備・どの工程で、どんなデータ(画像・センサー値・実績)がどれくらい貯まっているかを整理します。同時に、「最も困っていて、かつデータがある」1工程をPoCの対象に選びます。
ここを曖昧にしたまま開発会社に「工場をAIで良くして」と丸投げすると、要件が定まらず見積もりも膨らみます。逆に、対象工程とデータが具体的なら、開発会社も精度やコストを見積もりやすくなります。データがまだ十分でない場合は、AI開発の前に「データを集める仕組み(センサー設置・記録の電子化)」から始める判断も必要です。
PoCの対象工程を選ぶときの基準はシンプルで、「困りごとの大きさ」と「データの揃い具合」の2軸で見ます。困りごとが大きくてもデータがなければ精度が出ず、データがあっても効果が小さい工程では投資判断につながりません。両方を満たす工程から始めるのが、成果を出して次の予算を取るための近道です。最初の一勝を作れる工程を選べるかどうかが、その後の全社展開の成否を左右します。発注前に決めておくべき論点を体系的に押さえたい場合は、AI導入準備度チェックリスト(導入前に決めるべき6領域50項目)で、データ以外の抜けも含めて点検できます。
開発会社に確認すべき費用・精度・運用の項目
PoCの対象が決まったら、開発会社に具体的な確認を投げます。製造業のAI導入では、特に「精度の目標」と「運用の体制」を曖昧にしないことが重要です。技術的な回答は、平易な言葉で説明してもらいましょう。下の表は、発注前に確認しておきたい項目です。
| 確認する項目 | なぜ確認するのか |
|---|---|
| 必要なデータの種類と量 | 自社で用意できるか、不足時にどう集めるかを決めるため |
| 精度の目標値と測り方 | 「何%で合格か」を先に決めないと本番化を判断できない |
| PoCと本番導入の費用の分け方 | 検証だけで終わった場合の負担範囲を明確にするため |
| 既存設備・システムとの連携 | 現場のラインや生産管理と繋がらないと使われないため |
| 導入後の運用・再学習の体制 | 製品や設備が変わると精度が落ちるため保守が要る |
これらに明確に答えられる開発会社は信頼できます。逆に、精度目標や運用の話を避ける相手は、PoCで終わって本番に乗らないリスクが高いと考えたほうがよいでしょう。特に精度は、「100%にはならない」ことを前提に、人の目視チェックをどこまで残すかまで一緒に設計してくれる会社が安心です。検査AIが9割以上を自動で捌き、判断に迷うものだけ人が確認する、といった運用の落としどころまで話せる相手を選びましょう。
また、製造業の現場を理解している開発会社かどうかも見極めのポイントです。工場のライン制約や安全基準、現場の作業導線を分かっていないと、技術的には正しくても現場で使えないものができあがります。過去に同じ業種・似た工程の実績があるかを確認し、可能なら自社の現場を見てもらった上で提案を受けると、ミスマッチを減らせます。
費用とスケジュールの目安を押さえる
製造業のAI導入にかかる費用は、用途と規模で大きく変わります。一般的な目安として、外観検査などのPoCで数百万円(およそ300〜500万円)、本番の本格導入になると1,000万円以上になることもあります。センサー設置やデータ収集の環境づくりに1〜3か月、AIモデルの学習と精度向上に3〜12か月ほどかかるのが一般的です。思ったより時間がかかるのはデータを集めて整える工程で、ここを見込まずにスケジュールを引くと、現場から「いつになったら使えるのか」と不信を招きます。最初に余裕を持った計画を立て、PoCの結果を見て本番の判断をする前提で進めるのが安全です。
投資回収(ROI)は、成果が出れば1〜2年程度で回収できるケースが多いとされますが、これはあくまで一般的な目安で、実際の金額や期間は個別の見積もりと自社の条件で確認する必要があります。費用の内訳や規模別の考え方はAI開発の費用相場と内訳・規模別の目安で、投資判断の立て方はAI導入の費用対効果はどう測るかで詳しく整理しているので、予算を組む前に目を通しておくと判断がぶれません。
費用を見るときの注意点として、初期の開発費だけで判断しないことが挙げられます。製造業のAIは、製品の仕様変更や設備の入れ替えで精度が落ちるため、導入後も定期的な再学習や調整が必要です。この運用・保守の費用を見込んでおかないと、「作ったのに使えなくなった」という事態になりかねません。見積もりを取るときは、初期費用と月々の運用費用を分けて提示してもらい、数年単位の総額で比較することをおすすめします。補助金が使える場合は初期投資の負担を抑えられるので、対象になるかを早めに確認しておくとよいでしょう。
